一級建造師《通信與廣電》綜合測試題一(附答案)

更新時間:2015-09-15 13:42:59 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請填寫圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要   【摘要】環球網校一級建造師考試頻道為方便各位一級建造師考生更好的備考2015年一級建造師考試,特地整理一級建造師考試相關練習題,并附解析與參考答案,本文為一級建造師《通信與廣電》綜合測試題一(附答

  【摘要】環球網校一級建造師考試頻道為方便各位一級建造師考生更好的備考2015年一級建造師考試,特地整理一級建造師考試相關練習題,并附解析與參考答案,本文為一級建造師《通信與廣電》綜合測試題一(附答案),希望各位一級建造師考生通過自測練習題提高自己。更多試題和資料敬請關注環球網校一級建造師考試頻道,您可以按【ctrl鍵+D】手動收藏此頁面。

    點擊查看>>>>2014年一級建造師《各科目》綜合測試題與答案【匯總】

  綜合測試題一

  第一部分 單項選擇題(每題1分,共20分;每題只有一個正確選項)

  1.從硬件構成來看,通信網的構成要素包括:終端節點、交換節點、業務節點、( )。

  A.傳輸設備 B.傳輸節點

  C.傳輸系統 D.通信光纜

  2.SDH系統中的基本傳輸速率是( )。

  A.2Mbit/s B. 155Mbit/s

  C.64Kbit/s D. 2.5Gbit/s

  3. PTN以( )為核心。

  A.IP B.MPLS

  C.ATM D.SDH

  4.數據格式為透明的是( )的通道,它與信號速率及電調制方式無關,在網絡發展中是理想的擴容手段,也是引入寬帶新業務的方便手段。

  A.準同步數字體系(PDH) B.同步數字體系(SDH)

  C.光波分復用(WDM) D.軟交換體系

  5.在SDH保護環網結構中,( )是系統中必不可少的網元節點,利用它的時隙保護功能,可以使得電路的安全可靠性大為提高。

  A.終端復用器(TM) B.分插復用器(ADM)

  C.再生中繼器(REG) D.同步數字交叉連接設備(SDXC)

  6.由于大氣中媒質的不均勻性,對電磁波產生散射作用,在接收端天線可收到多徑傳來的這種散射波,它們之間具有任意振幅和隨機相位,可使收信點場強的振幅發生變化。這種衰落是( )。

  A.閃爍衰落 B.波導型衰落

  C. K型衰落 D.多徑衰落

  7.大唐電信代表中國提出的( )標準采用了TDD模式,支持不對稱業務。

  A.CDMA B.WCDMA

  C.CDMA2000 D.TD-SCDMA

  8.在利用( )進行通信時,存在著兩個限制條件:首先,在進行信息傳送時,通信雙方必須處于同時激活可用狀態;其次,兩個站之間的通信資源必須可用,而且必須專用。

  A.電路交換 B.報文交換

  C.數據報方式分組交換 D.虛電路方式分組交換

  9.在大容量的通信樞紐樓,一般采用( )為負載供電。

  A.集中供電 B.分散供電

  C.混合供電 D.一體化供電

  10.( )光纖適用于通信網和其他通信設備,既能用于新的陸上網絡,又可對現有系統進行升級改造,它特別適用于DWDM系統的傳輸。

  A.G.652 B.G.653

  C.G.654 D.G.655

  11.我國模擬電視系統彩色電視制式采用的是( )。

  A.NTSC制式 B.PAL制式

  C.SECAM制式 D.ATSC制式

  12.通信設備的遷裝、換裝及電路割接工作由( )負責組織。

  A.建設單位 B.設計單位

  C.施工單位 D.供貨單位

  13.通信局(站)的接地方式,應按( )的原理設計。

  A.獨立接地 B.聯合接地

  C.分組接地 D.分級接地

  14.天饋線系統安裝施工中,風力達到4級禁止( )。

  A.上塔作業 B.高空作業

  C.搬運設備 D.吊裝天線

  15.對于電視發射機圖像部分和伴音部分均要求測試的技術指標是( )。

  A.輸入電平 B.輸入阻抗

  C.群時延 D.預加重時間常數

  16.在衛星電視接收系統中,饋源工作的位置介于( )之間。

  A.天線和高頻頭 B.高頻頭和功率分配器

  C.天線和功率分配器 D.功率分配器和數字衛星電視接收機

  17.當事人對行政處罰決定不服,申請行政復議或者提起行政訴訟的,行政處罰( )執行,法律另有規定的除外。

  A.暫緩 B.停止

  C.不停止 D.行政復議后

  18.下列人員中應持證上崗的是( )。

  A.光纜接續人員 B.纜溝開挖人員

  C.高空作業人員 D.架空立桿人員

  19.下列標石中,( )表示普通接頭標石。

  20.電信管道是承載通信網絡的組成部分,必須按照( )審批的設計圖紙路由實施,滿足光(電)纜布放和使用的要求。

  A.建設行政主管部門 B.規劃部門

  C.當地通信管理局 D.建設單位

  第二部分 多項選擇題(每題2分,共20分;每題有2~4個正確選項,全對得2分,選錯不得分,少選每個正確選項得0.5分)

  1.在通信網中,屬于交換節點功能的有( )。

  A.提高物理線路的使用效率

  B.交換功能

  C.話務統計

  D.維護管理

  E.實現對交換節點呼叫建立的控制

  2. 4G關鍵技術有( )。

  A. OFDM多載波技術

  B. MIM。多天線技術

  C.OTDM鏈路自適應技術

  D.SA智能天線

  E. IP傳輸技術

  3. 4G無線通信目標包括( )。

  A.提供更高的傳輸速率

  B.支持更高的終端移動速度(250km/h)

  C.全IP網絡架構、承載與控制分離

  D.提供無處不在的服務、異構網絡協同

  E.提供手機電視業務

  4.準同步數字體系(PDH)的特點有( )。

  A.實現了數字傳輸體制上的世界性標準

  B.有標準光接口信號和通信協議

  C.頻帶利用率較SDH低

  D.復用結構復雜,缺乏靈活性,上下業務費用高,數字交叉連接功能的實現十分復雜

  E.網絡運行、管理和維護(OAM)主要靠人工的數字信號交叉連接和停業務測試

  5.第三代移動通信系統標準有( )。

  A.GSM B.CDMA

  C.WCDMA D.CDMA2000

  E.TD-SCDMA

  6.直流電源的( )是標志其電能質量的重要指標。

  A.電壓 B.電流

  C.穩定性 D.雜音

  E.功率

  7.關于高清晰度電視,說法正確的有( )。

  A.高清晰度電視的圖像質量應相當于35m膠片的質量

  B.傳輸帶寬窄

  C.音頻質量高,可支持4.1聲道或5.1聲道的數字環繞節目源

  D.抗干擾能力強,不受干擾、增益、相位錯誤和串聲的影響

  E.信號監視和分析的設備簡單

  8.基礎電信業務經營者可以在民用建筑物上附掛、設置( )設施。

  A.電信線路 B.高壓供電線路

  C.移動通信基站 D.小型天線

  E.大型天線

  9.通信行政執法人員依法進行調查、檢查或者當場作出行政處罰決定時,( )。

  A.應當向當事人或者有關人員出示行政執法證件

  B.應當向當事人或者有關人員出示行政執法文件

  C.當事人進行口頭陳述和申辯的,執法人員應當制作筆錄

  D.當事人提出的事實、理由和證據經復核能夠成立的,應當采納

  E.通信主管部門不得因當事人申辯而加重處罰

  10.對于產生環境污染的通信工程建設項目,建設單位必須把環境保護工作納入建設計劃,并執行“三同時制度”,即( )。

  A.同時設計 B.同時計劃

  C.同時施工 D.同時監理

  E.同時投產使用

  第三部分 案例分析(一、二、三題為20分題,四、五題為30分題)

  一、背景

  某本地網通信光纜架空線路工程線路全長50km,光纜沿途需與3條ll0kV高壓電力線、多條低壓裸露電力線及1條直埋光纜交越。業主已選定監理單位。施工合同規定:除光纜、接頭盒和尾纖外,其余材料全部由施工單位承包,施工地點位于丘陵地帶。本工程不含爆破且施工季節為多雨季節。施工過程中,發現吊線垂度不符合規范要求。

  問題

  1.分析影響本工程的質量因素。

  2.利用因果分析圖法分析工程中影響吊線垂度質量的因素。

  3.作為現場管理本工程的項目經理,請根據上述條件列出可以設置為質量控制點的部位或過程。

  二、背景

  某架空線路工程施工期間正逢雨季,線路路由與高壓電力線路交越,在施工組織設計中,對上述因素都有處理方案。項目經理在交代任務后,只對帶班人員說要注意安全,帶班人員也對操作人員作了同樣的交代,結果發生安全事故,操作人員一人觸電死亡。

  問題

  1.分析工程現場的危險源(因素)。

  2.本工程施工階段安全控制要點是什么?

  3.指出本工程安全技術交底是否正確并簡要說明安全技術交底的正確做法和安全技術交底的內容和要求。

  4.列出本工程應編制的應急預案。

  三、背景

  架空線路單位工程的工作量及技工、普工的總工日數如下表:



工作名稱
單位
數量
技工總工日
普工總工日
路由復測
km
50
25
25
立8m水泥桿(綜合土)
1250
500
1000
制裝7/22單股拉線、
500
350
250
架設7/20吊線
條千米
50
250
250
敷設12芯光纜
km
65
650
450
光纜接頭
30
50

光纜成端
2
10

中繼段測試
1
10




  人工費按技工50元/工日、普工20元/工日,材料費預算價格為7000元/km,其他費用計劃開支為20000元,工程按計劃進度完工。

  問題

  1.列式計算本.工程的擬完工程計劃施工成本和已完工程計劃施工成本。

  2.如果材料費實際開支平均為6500元/km,其他費用實際開支為25000元,在其他條件不變的情況下,計算已完工程實際施工成本。

  3.計算本工程的成本偏差并簡要分析。

  4.計算本工程的進度偏差并簡要分析。

 四、背景
    某電信.工程局(乙方)于某年4月20日與一電信公司(甲方)簽訂了通信管道土方挖掘合同,管道全長2km,其中挖掘土方4500m3(5元/m3)。假設采用機械施工,機械租賃費用為450元/臺班,技術工人費為2 4元/工日,現場管理費率為40%,甲、乙雙方合同約定5月11日開工,5月20日完工,在實際施工過程中發生了以下幾項事件:
    事件一:因租賃的挖掘機大修,晚開工2天,造成窩工10個工日;
    事件二:施工過程中因土質問題,接到監理工程師5月15日停工的指令,進行地質復查,配合用工為15個工日。
    事件三:5月19日,接到監理工程師5月20日復工令,同時提出管道溝深度加深,因此需增加開挖土方量900m3
    事件四:5月20日至22日,因下大暴雨,迫使開挖暫停,造成人員窩工10個工日、機械窩工3個臺班。
    事件五:5月23日永久性道路被沖壞,應業主要求修復用了30個工日,5月24日恢復正常挖掘工作,最終于5月30日完成。

  問題

  1.上述事件中,哪些乙方可以向甲方要求索賠?哪些不可以?簡要說明理由。

  2.每項事件的工期索賠各是多少天?總計工期索賠是多少天?

  3.合理索賠金額是多少?

  4.乙方應向甲方提供哪些索賠文件?

  5.簡述如何提高索賠成功率。

  五、背景

  某項目經理部負責本地網直埋光纜線路環網工程的施工,合同規定采用包工不包料的形式承包,工程的路由報建工作已由建設單位完成,工程于4月15日開工,工期37天。該工程包括三個中繼段,其中A中繼段為50km,B中繼段為60km,C中繼段為70km,三個中繼段構成一個環形網。項目經理部將各中繼段均分為兩個作業組,在各中繼段進行流水作業。各段的作業組中,1組負責挖溝及障礙處理,2組負責放纜、回填及標石的埋設,各組的日進度均為2km。三個中繼段的路由復測工作分別由TA,TB,TC三組完成。規定光纜盤長為2km。由于施工單位只能為項目經理部配備一套測試儀表及一臺熔接設備,因此項目經理部決定三個中繼段的接續測試工作由D組負責完成。各中繼段的竣工資料整理工作包含在施工過程中完成,不再單獨安排時間編制。各組的工作量、完成時間及需完成的工作如下表。



  施工班組
  工作量
  需要時間
    商完成的工作
    A1
    50km
    25d
  負責A中繼段的光纜溝開挖、障礙處理工作
    A2
    50km
    25d
  負責A中繼段的放纜、回填及標石埋設工作
    B1
    60km
    30d
  負責B中繼段的光纜溝開挖、障礙處理工作
    B2
    60km
    30d
  負責B中繼段的放纜、回填及標石埋設工作
    C1
    70km
    35d
  負責C中繼段的光纜溝開挖、障礙處理工作
    C2
    70km
    35d
  負責C中繼段的放纜、回填及標石埋設工作
    TA
    50km
    2d
  負責A中繼段的路由復測
    TB
    60km
    3d
  負責B中繼段的路由復測
    TC
    70km
    3d
  負責C中繼段的路由復測
    D
    96
    20d
  負責各中繼段的光纜及成端的接續、測試及全程測試工作



  問題

  1.上述各項工作的工作順序應如何排列?

  2.光纜接頭和成端接續兩項工作哪項應先完成?為什么?

  3.項目經理部在此項目施工計劃中是如何進行工作分解的?

  4.此工程項目經理部采用流水作業法合適嗎?為什么?

  5.在考慮工序搭接的情況下,如果要求工期最短(時間按整天考慮)、費用最低,請繪制此工程包含放纜回填及埋設標石、路由復測、接續及測試、挖溝及障礙處理的橫道圖。

  6.如果時間按整天考慮,各中繼段的作業組正常施工,在考慮流水作業的情況下,針對A中繼段畫出雙代號網絡圖。假設A中繼段光纜接續測試需要6天。

  答案

  第一部分 單項選擇題(每題1分,共20分;每題只有一個正確選項)

  1.C; 2.B; 3.A; 4.C; 5.B; 6.A; 7.D; 8.A;

  9.B; 10.D; 11.B; 12.A; 13.B; 14.D; 15.A; 16.A;

  17.C; 18.C; 19.A; 20.B

  第二部分 多項選擇題(每題2分,共20分;每題有2~4個正確選項,全對得2分,選錯不得分,少選每個正確選項得0.5分)

  1.B、C、D; 2.A、B、C、D; 3.A、B、C、D; 4.C、D、E;

  5.C、D、E; 6.A、D; 7.A、C、D; 8.A、C、D;

  9.A、C、D、E; 10.A、C、E

  第三部分 案例分析(一、二、三題為20分題,四、五題為30分題)

  一、答案分析

  1.影響工程質量的因素應該從“人員、機具、材料、方法、環境”五個方面著手分析。針對本工程,還應有對工程外部環境的協調配合。參考答案為:①人員的經驗和素質;②工具、施工機械和儀表的完好;③施工材料的質量包括業主采購的材料;④工程中采用的施工工藝和技術措施;⑤施工現場的氣溫、氣候、安全等外部環境;⑥施工過程中需協調其他單位配合的管理環境。

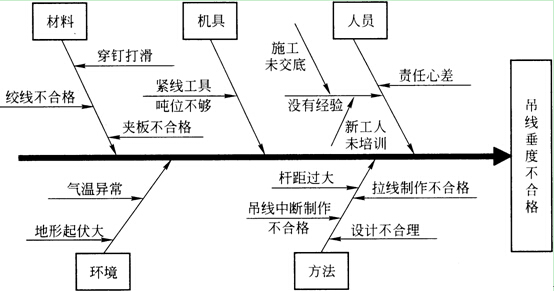

  2.因果分析圖法也是從“人員、機具、材料、方法、環境”五個方面著手分析,但此處分析的對象有所不同,是針對影響吊線垂度質量的因素。參考答案見下圖。

  3.質量控制點要針對工程的具體情況進行分析,背景中給出的每個條件都要認真考慮,參考答案為:①與ll0kV高壓電力線的交越處;②與多條低壓裸露電力線的交越處;③與直埋光纜的交越處;④丘陵地帶施工吊線垂度的控制;⑤雨期施工電桿的埋設工藝。

  二、答案分析

  1.工程現場的危險源(因素)應從四個方面進行分析,①化學性危險源:易燃易爆物品、腐蝕性化學品;②心理、生理性危險源:工作負荷超限、健康狀態不佳;③行為性危險源:指揮失誤、操作不當、從事禁忌作業等;④物理性危險源:工機具缺陷、電力危害、電磁輻射、運動物體、明火、標志缺陷等。

  2.本工程施工階段安全控制要點要緊扣背景中提到的“架空線路丁程、施工期間正逢雨季、與高壓電力線路交越”去發現,很容易找到雨期施工、與已有線路設施交越、高處作業、地下設施保護等。另外,施工現場防火、安全用電、公路附近作業、在用設施、網絡安全等也可作為安全控制要點。

  3.很明顯,本工程的安全技術交底內容不全面、形式不正確,安全技術交底一定要強調有書面記錄并且雙方均要簽字確認,其內容主要應包括:①施工作業的特點和危險點;②針對危險點的具體預防措施;③應該注意的安全事項;④相關的安全操作規程和標準;⑤事故發生后應及時采取的避險和急救措施。

  4.本工程應編制火災應急預案和人員傷亡事故應急預案。

  三、答案分析

  首先計算技工總工日為1845,普工總工日為1975。

  1.擬完工程計劃施工成本和已完工程計劃施工成本在此處一樣,包括:

  人工成本:1845工日×50元/工日+1975工日×20元/工日=131750元

  材料成本:50km×7000元/km=350000元

  他成本:20000元

  共計:131750+ 350000+ 20000=501750元

  2.已完工程實際施工成本:

  人工成本:1845工日×50元/工日+1975工日×20元/工日=131750元

  材料成本:50km×6500元/km=325000元

  其成本:25000元

  共計:131750+ 325000+ 25000= 481750元

  3.成本偏差=已完工程實際施工成本-已完工程計劃施工成本

  =481750元-501750元

  =20000元

  計算結果小于零,說明本工程施工成本節約了。

  4.進度偏差=已完工程計劃施工成本-擬完工程計劃施工成本

  =501750元-501750元

  =O元

  計算結果等于零,說明本工程施工進度正常。

  四、答案分析

  1.能不能索賠的關鍵在于分清責任,屬于甲方責任的,可以索賠,而由于乙方自身原因造成延誤的,不能索賠。參考答案如下:

  事件一:不能提出索賠,因為租賃的挖掘機大修延誤開工屬于承包商(乙方)的責任;

  事件二:可以提出索賠,因為地質條件的變化屬于業主(甲方)應該承擔的責任;

  事件三:可以提出索賠,因為協調設計的變更屬于業主(甲方)的責任;

  事件四:可以提出索賠,因為天氣(大暴雨)屬不可抗力,工期順延;

  事件五:可以提出索賠,因為協調修復被沖壞的永久性道路屬于業主(甲方)的責任。

  2.可索賠的工期如下:

  事件二:可索賠工期5天(15~19日);

  事件三:可索賠工期2天,900m3÷(4500m3÷10天)=2天;

  事件四:可索賠工期3天(20~22日);

  事件五:可索賠工期1天(23日);

  可索賠工期共計5+2+3+1=10天。

  3.可索賠的費用如下:

  事件二:人工費:15工日×24元/工日×(1+40%)=504元

  機械費:450元/臺班×5臺班(天)=2250元;

  事件三:900m3×5元/m3 =4500元;

  事件四:只能索賠丁期,無費用索賠;

  事件五:人工費:30工日×24元/工日×(1+40%)=1008元

  機械費:450元/臺班×1臺班(天-4 5 0元;

  可索賠費用共計504+2250+4500+1008+450= 8712元。

  4.索賠時乙方應向甲方提供的索賠文件包括:索賠信、索賠報告、詳細的計算公式和相關證據。

  5.要提高索賠成功率,乙方應重點做好下列工作:充分論證索賠權;合理計算索賠金額;按時提出索賠要求;編寫好索賠報告;提供充分的索賠證據;力爭友好協商解決;隨時申報、按期結算;必要時施加壓力等。

  五、答案分析

  1.本工程各項工作的排列順序為:路由復測一挖溝及處理障礙一放纜一回填及標石埋設一接續(光纜接續、成端接續)一測試一整理(匯總)竣工資料。

  2.對于光纜接續工作,按照不同的施工條件、不同的監測方式,可能將接頭的接續放在前邊,也可能將成端的接續放在前邊。如果ODF架已經安裝完畢,局端光纜已經敷設完成時,可先接續成端光纜,采用單向法對接頭進行監測;此時,也可以采用雙向法對每個光纜接頭進行雙向監測。當局端光纜不具備施工條件時,只能采用雙向監測法先接續光纜接頭,最后待成端具備接續條件時,再完成光纜成端接續工作。

  3.項目經理部首先將此工程分解為3個中繼段,然后將每個中繼段的工作進一步分解為路由復測、挖溝及處理障礙、放纜回填及標石埋設、光纜接續及全程測試等項工作。

  4.此工程項目經理部采用流水作業法合適。因為采用流水作業法的條件是:

  ①可以把工程的施工分為若干個過程,每個過程分別由固定的作業隊負責完成;

  ②可以把工程劃分為勞動量大致相等的施工段(也稱流水段);

  ③各作業段施工持續的時間相近;

  ④各作業隊按一定的施工工藝要求配備必要的施工資源,依次性、連續性地由一個施工段轉移到另一個施工段,反復地完成同類工作;

  ⑤各作業隊完成各施工過程的時間可以適當地搭接起來。

  在項目經理部安排的流水作業中,上述條件都具備,所以可以采用流水作業法安排施工。

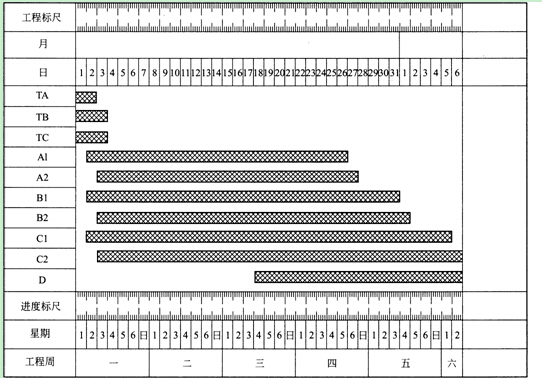

  5.在考慮工序搭接的情況下,按工期最短(時間按整天考慮)、費用最低的要求,繪制此工程包含路由復測、挖溝及障礙處理、放纜回填及埋設標石、接續及測試的橫道圖如下:

  工程進度橫道圖

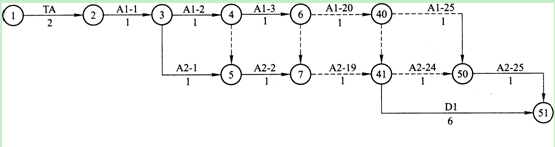

  6.如果時間按整天考慮,各中繼段的作業組正常施工,在考慮流水作業的情況下,A組的工作可以分解為A1-n(A中繼段第一作業組第九天的工作)、A2一n(A中繼段第二作業組第”天的工作);當A中繼段光纜接續、測試需要的時間D1=6天時,A中繼段的雙代號網絡圖如下圖所示。

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級建造師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
