注冊監理工程師考試《進度控制》第二章重點解析(5)
二、掌握非節奏流水施工的特點、流水步距及流水施工工期的計算方法$lesson$
一、非節奏流水施工的特點
1.各施工過程在各施工段的流水節拍不全相等;
2.相鄰施工過程的流水步距不盡相等;
3.專業工作隊數等于施工過程數;
4.各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間。
二、流水步距的確定
在非節奏流水施工中,通常采用累加數列錯位相減取大差法計算流水步距。由于這種方法是由潘特考夫斯基首先提出的,故又稱為潘特考夫斯基法。
累加數列錯位相減取大差法的基本步驟:
1.對每一個施工過程在各施工段上的流水節拍依次累加,求得各施工過程流水節拍的累加數列;
2.將相鄰施工過程流水節拍累加數列中的后者錯后一位,相減后求得一個差數列;
3.在差數列中取最大值,即為這兩個相鄰施工過程的流水步距。

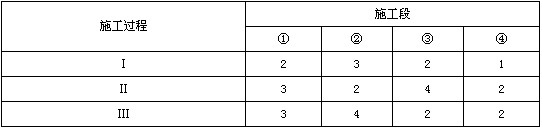

例:某工程由3個施工過程組成,分為4個施工段進行流水施工,其流水節拍見表2-1,試確定流水步距。

解:(1)求各施工過程流水節拍的累加數列:
施工過程Ⅰ:2,5,7,8
施工過程Ⅱ:3,5,9,11
施工過程Ⅲ:3,7,9,11
(2)錯位相減求得差數列:

(3)在差數列中取最大值求得流水步距:
施工過程Ⅰ與Ⅱ之間的流水步距:K1,2=max[2,2,2,-1,-11]=2天
施工過程Ⅱ與Ⅲ之間的流水步距:K2,3=max[3,2,2,2,-11]=3天
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
?2012年監理工程師考試網上輔導招生簡章推出
?2012年監理工程師權威老師授課 現在報名贈2011年版課程!
?網校2010年監理工程師考試網上輔導通過率高達90.80%
最新資訊
- 2026年監理工程師《目標控制-土建》章節習題2025-12-18
- 2026年監理工程師考試《理論與法規》課后習題2025-12-18
- 2026年監理《合同管理》考試母題及答案解析2025-12-11
- 2026年監理工程師考試《合同管理》精選備考試題2025-12-11
- 2026年監理工程師《目標控制-交通運輸工程》備考訓練題2025-12-04
- 2026年監理工程師《目標控制(水利工程)》模擬考題2025-12-04
- 2026年監理工程師考試《理論與法規》模擬試題及答案2025-11-27
- 2026年監理工程師《建設工程合同管理》試題及答案2025-11-27
- 2026年監理工程師《目標控制(土建)》精選試題及答案2025-11-20
- 2026監理工程師《案例分析-土木建筑工程》備考練習試題2025-11-20
