  (六)施工過程中的合同管理(考核點二.6) $lesson$

  1.本考核點涉及內容極為廣泛,也是本章難點。它既涉及施工中質量、進度、投資監督控制的合同管理(檢驗、支付、工程延期),也涉及工程變更、索賠,還會涉及到合同各方的義務、權利、責任以及風險的分擔等問題。對這部分主要應掌握《施工合同》(示范文本)有關條款(3~11各條),并參考“合同管理”教材第六章第四節,以及《監理規范》第5條、第6條(5.5,5.6,6.2,6.4)

  2.考核可能涉及的主要內容:

  (1)對材料、設備及施工質量的控制與監督管理(合同教材第六章第四節,《施工合同》(示范文本),四及七有關條款)。

  (2)隱蔽工程檢驗與重新檢驗的處理。(《施工合同》(示范文本),四、第17、18章;合同教材第六章第四節;2003年考題)。

  (3)施工進度的控制、暫停施工、工期延長的處理與確認、提前峻工的要求等(《施工合同》(示范文本),三、1l~13)。

  (4)工程計量及工程款的支付管理(《施工合同》(示范文本),六、第23~26條),竣工結算(《施工合同》(示范文本),九、第32~33條)。

  (5)工程變更的管理(《施工合同》(示范文本),八、第29~31條;合同教材第六章第四節)。

  (6)索賠管理(在本章單列為考核點二.7)(《施工合同》(示范文本),十、第36條)。

  (7)施工環境的管理(合同教材第六章第四節)。

  (8)不可抗力事件影響的管理(《施工合同》(示范文本)第39條;合同教材第六章第四節)。

  (9)合同爭議的解決(合同教材第二章第七節)。

  (10)分包的管理(合同教材第六章第三節)。

  3.以上各項涉及的內容與其他相關教材(質量控制、投資控制、進度控制等教材)均有一定聯系,在其他相關教材中也有體現。但也互有區別。合同管理教材有關這些方面的內容,主要是從合同管理角度進行介紹。主要涉及到上述各項業務的管理操作程序、責權劃分、時限要求等。而“三控制”教材則進一步解決處理上的具體化、數量化的問題,也就是說在合同管理方面主要應掌握:

  ①程序有效性--處理各項業務(如工程延期、工程款支付、工程變更、索賠等)都要按一定的規定程序進行,任何人不得違反,也就是體現在操作上、處理上的“操作程序化”,按規定程序操作才有效。

  ②時限有效性--在執行任何程序中,都有一定的時間要求,在規定的時間范圍內執行才有效,超過規定的時限就無效,或得到相反的結果。

  ③書面的有效性--監理工程師一切指令、要求以及承包人的要求、申請等都必須以書面的形式表達才有效,如緊急情況來不及,也可以口頭的方式提出,但必須在一定時限內進行書面確認。

  4.執行合同中的有關合同管理工作程序和時限。

  由于這部分內容龐雜,時間規定(時限)又五花八門,比較難掌握。為了幫助學者易于掌握有關內容,特將一些主要的合同管理程序和時間限制的規定歸納概括如下,供讀者復習時參考(以《施工合同》(示范文本)為依據)。

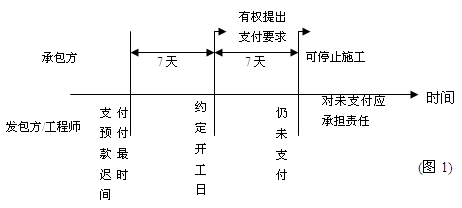

  (1)時限為7天的工作程序。

  ①申請延期開工的程序:

  ?當承包方擬提示延期開工的要求時--應在合同約定的開工日前7天書面提出,工程師接到申請后48小時內書面答復,過時限不答復即為承認其要求。

  ?若因發包人原因要求延期開工--工程師書面通知。造成的承包方損失,發包人賠償。



查看更多內容>>   監理工程師考試頻道     監理工程師考試論壇  監理工程師課程免費試聽

?網校2010年監理工程師考試網上輔導通過率高達90.80%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

監理工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
