監理工程師輔導資料:前鋒線比較法
前鋒線比較法(P108)
前鋒線比較法是通過繪制某檢查時刻工程項目實際進度前鋒線,進行工程實際進度與計劃進度比較的方法,它主要適用于時標網絡計劃。所謂前鋒線,是指在原時標網絡計劃上,從檢查時刻的時標點出發,用點劃線依此將各項工作實際進展位置點連接而成的折線。前鋒線比較法就是通過實際進度前鋒線與原進度計劃中各工作箭線交點的位置來判斷工作實際進度與計劃進度的偏差,進而判定該偏差對后續工作及總工期影響程度的一種方法。采用前鋒線比較法進行實際進度與計劃進度的比較,其步驟如下:
1.繪制時標網絡計劃圖

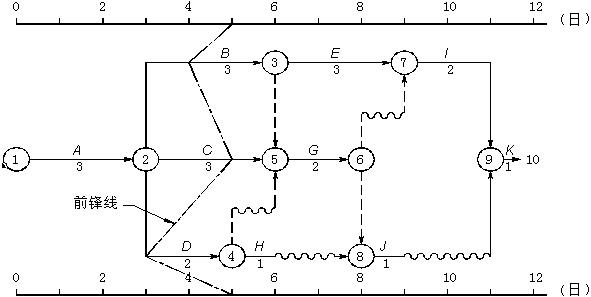

工程項目實際進度前鋒線是在時標網絡計劃圖上標示,為清楚起見,可在時標網絡計劃圖的上方和下方各設一時間坐標。
2.繪制實際進度前鋒線
一般從時標網絡計劃圖上方時間坐標的檢查日期開始繪制,依次連接相鄰工作的實際進展位置點,最后與時標網絡計劃圖下方坐標的檢查日期相連接。轉自環球網校edu24ol.com
工作實際進展位置點的標定方法有兩種:
(1)按該工作已完任務量比例進行標定
(2)按尚需作業時間進行標定
3.進行實際進度與計劃進度的比較
前鋒線可以直觀地反映出檢查日期有關工作實際進度與計劃進度之間的關系。對某項工作來說,其實際進度與計劃進度之間的關系可能存在以下三種情況:
(1)工作實際進展位置點落在檢查日期的左側,表明該工作實際進度拖后,拖后的時間為二者之差;
(2)工作實際進展位置點與檢查日期重合,表明該工作實際進度與計劃進度一致;
(3)工作實際進展位置點落在檢查日期的右側,表明該工作實際進度超前,超前的時間為二者之差。
4.預測進度偏差對后續工作及總工期的影響轉自環 球 網 校edu24ol.com
通過實際進度與計劃進度的比較確定進度偏差后,還可根據工作的自由時差和總時差預測該進度偏差對后續工作及項目總工期的影響。由此可見,前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析和預測工程項目整體進度狀況。
值得注意的是,以上比較是針對勻速進展的工作。對于非勻速進展的工作,比較方法較復雜,此處不贅述。

查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
·2010年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08年監理工程師考試試卷及答案匯總
·2010年全國注冊監理工程師考試報名時間匯總
·網校09年監理工程師考試網上輔導通過率高達89.5%
最新資訊
- 2026年度監理工程師理論與法規復習筆記2025-10-17
- 2026年監理工程師《合同管理》重要知識點總結2025-10-17
- 高效備考!2026年監理考點精講試聽課正式上線,專治“零基礎沒方向”“老考生卡瓶頸”!2025-09-17
- 免費下載!監理工程師考試各科目易錯知識點2025-09-17
- 2026年監理備考:歷年真題+新生備考大禮包,均可領取!2025-09-17
- 2026監理工程師《合同管理》考試知識點:定金2025-09-05
- 2026監理工程師《理論法規》考試知識點:全過程工程咨詢實施策略2025-09-05
- 2026監理工程師《理論法規》考試知識點:工程總承包模式及其特點2025-08-29
- 必看避坑指南!監理工程師《目標控制》易錯點匯總2025-08-29
- 別再丟分!監理工程師《理論和法規》易錯點匯總2025-08-25
