  勻速進展橫道圖比較法

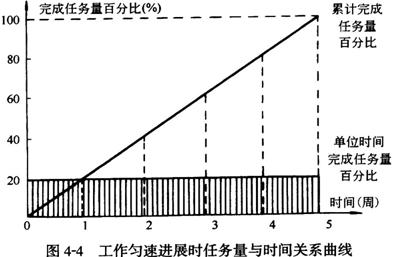

  勻速進展是指在工程項目中,每項工作在單位時間內完成的任務量都是相等的,即工作的進展速度是均勻的。此時,每項工作累計完成的任務量與時間成線性關系,如圖4—4所示。

  完成的任務量可以用實物工程量、勞動消耗量或費用支出表示。為了便于比較,通常用上述物理量的百分比表示。

  采用勻速進展橫道圖比較法時,其步驟如下:

  (1)編制橫道圖進度計劃;轉自環 球 網 校edu24ol.com

  (2)在進度計劃上標出檢查日期;

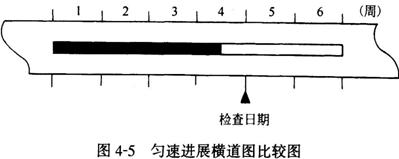

  (3)將檢查收集到的實際進度數據經加工整理后按比例用涂黑的粗線標于計劃進度的下方,如圖4—5所示;

  (4)對比分析實際進度與計劃進度:

  ①如果涂黑的粗線右端落在檢查日期左側,表明實際進度拖后;

  ②如果涂黑的粗線右端落在檢查日期右側,表明實際進度超前;轉自環球網校edu24ol.com

  ③如果涂黑的粗線右端與檢查日期重合,表明實際進度與計劃進度一致。

  必須指出,該方法僅適用于工作從開始到結束的整個過程中,其進展速度均為固定不變的情況。如果工作的進展速度是變化的,則不能采用這種方法進行實際進度與計劃進度的比較;否則,會得出錯誤的結論。

查看更多內容>>   監理工程師考試頻道     監理工程師考試論壇  監理工程師課程免費試聽

·2010年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08年監理工程師考試試卷及答案匯總
·2010年全國注冊監理工程師考試報名時間匯總
·網校09年監理工程師考試網上輔導通過率高達89.5%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

監理工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
