監理工程師輔導資料:固定節拍流水施工工期
固定節拍流水施工工期
1.有間歇時間的固定節拍流水施工
間歇時間是指相鄰兩個施工過程之間由于工藝或組織安排需要而增加的額外等待時間。包括工藝間歇時間(Gj,j+1)和組織間歇時間(Z j,j+1)。
對于有間歇時間的固定節拍流水施工,其流水施工工期T可按下式計算:
T=(n-1)t+∑G十∑Z十mt =(m+n-1)t+∑G十∑Z (2—4)

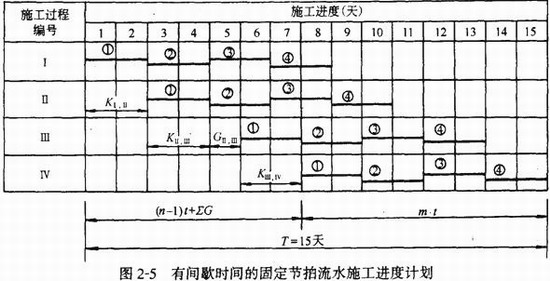

例如,某分部工程流水施工計劃如圖2-5所示。

施工過程數目n=4;施工段數目m=4;流水節拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=K,Ⅲ,Ⅳ=2;組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=Z,Ⅲ,Ⅳ=0;工藝間歇GⅠ,Ⅱ=G,Ⅲ,Ⅳ=0。GⅡ,Ⅲ=1。轉自環球網校edu24ol.com
流水施工工期為:
T= (m+n-1)t+∑G十∑Z =(4+4-1)×2+ 1 + 0 =15天
2.有提前插入時間的固定節拍流水施工
提前插入時間是指相鄰兩個專業工作隊在同一施工段上共同作業的時間。
有提前插入時間的固定節拍流水施工的流水施工工期T可按下式計算:
T = (n-1)t+∑G十∑Z-∑C+mt
= (m+n-1)t+∑G十∑Z-∑C (2—5)

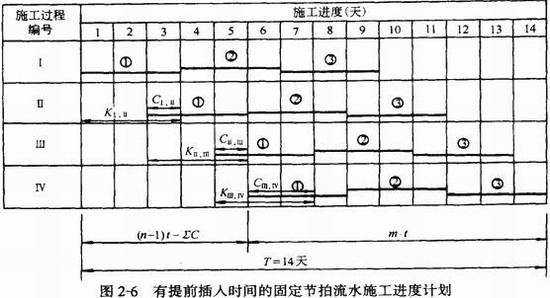

例如,某分部工程流水施工計劃如圖2-6所示。

施工過程數目n=4;施工段數目m=3;流水節拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=K,Ⅲ,Ⅳ=t=3;組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=Z,Ⅲ,Ⅳ=0;工藝間歇GⅠ,Ⅱ= GⅡ,Ⅲ=G,Ⅲ,Ⅳ=0。轉自環 球 網 校edu24ol.com
提前插入時間CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。
流水施工工期為:
T= (n-1)t+∑G十∑Z-∑C + mt=(4-1)×3 +0+0-(1+1+2)+3×3=14天
或
T= (m+n-1)t+∑G十∑Z-∑C =(3+4-1)×3 +0+0-(1+1+2)=14天
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
·2010年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08年監理工程師考試試卷及答案匯總
·2010年全國注冊監理工程師考試報名時間匯總
·網校09年監理工程師考試網上輔導通過率高達89.5%
最新資訊
- 2026年度監理工程師理論與法規復習筆記2025-10-17
- 2026年監理工程師《合同管理》重要知識點總結2025-10-17
- 高效備考!2026年監理考點精講試聽課正式上線,專治“零基礎沒方向”“老考生卡瓶頸”!2025-09-17
- 免費下載!監理工程師考試各科目易錯知識點2025-09-17
- 2026年監理備考:歷年真題+新生備考大禮包,均可領取!2025-09-17
- 2026監理工程師《合同管理》考試知識點:定金2025-09-05
- 2026監理工程師《理論法規》考試知識點:全過程工程咨詢實施策略2025-09-05
- 2026監理工程師《理論法規》考試知識點:工程總承包模式及其特點2025-08-29
- 必看避坑指南!監理工程師《目標控制》易錯點匯總2025-08-29
- 別再丟分!監理工程師《理論和法規》易錯點匯總2025-08-25
