2010結構工程師復習資料:表上計算法
2.表上計算法

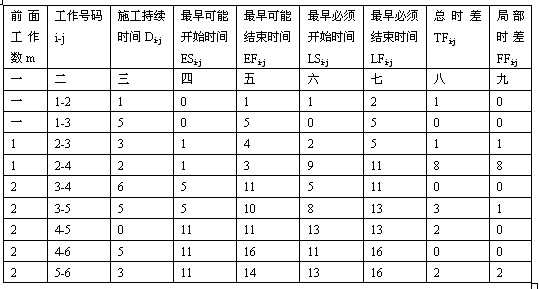

為了保持網絡圖的清晰和計算數據條理化,通常還可采用表格進行時間參數的計算,表17-8-1為常用的一種表上計算格式,其計算步驟如下:

(1)計算各工作的最早可能開始和最早可能結束時間
例如表17-8-1中第一行和第二行,工作1—2、1—3的前面工作數為空白,因此它們都是網絡圖中由始點事件出發的兩項工作,其最早開始時間為零(見第四欄的一、二格),接著可將它們分別與其左邊持續時間(第三欄)相加,得到最早可能結束時間(填在第五欄內)。
再往下計算第三行第四行的工作2—3、2--4。它們都是由事件2出發的工作,其前面工作為1個,可從它們所在行的上方查出這個前面工作為1—2,它的最早可能完成的時間為1,因此得第四欄的相應格內(三、四格)填上1,然后分別與左邊的持續時間 (第三欄三、四格內)相加,在工作2—3、2--4的最早可能完成時間(填在第五欄的三、四格內)。接著可計算第五行第六行的工作3--4和3--5,它們都是由事件3出發的工作,其前面工作數有2個,從上方可查出工作1--3和2--3最早可能完成時間分別為5和4,取其中最大值5作為3--4和3--5的最早可能開始時間,填人第四欄的五、六格內。依次類推往下計算。
(2)計算各工作最遲必須結束和最遲必須開始時間。
表17-8-1中最后兩行的工作為5--6和4--6。它們都是以網絡終點事件6為結束點的,因此可將事件6的最早可能結束時間16,填在第七欄的最后兩格內,然后分別與左邊第三欄內的持續時間相減,得這兩項工作的最遲必須開始時間,填在第六欄的相應格內,即16-3=13和16-5=11。
接著計算倒數第三第四行,工作4--5和3--5都是以事件5為結束的,可從所在行下方找到它們的后續工作5--6的最遲必須開始時間為13(見第六欄的最后一格),以此作為工作4--5和3--5的最遲必須結束時間,填在第七欄的倒數第三第四格內,然后分別與其左邊的持續時間相減,將差數填在第六欄的倒數第三第四格內,即為工作4--5和3--5的最遲必須開始時間,分別為13-0=13和13-5=8。
同樣,再計算倒數第五第六行,工作3--4和2--4都是以事件4為結束點的,從下方查得它們的后續工作為4--5和4--6,其中工作4--6的最遲開始時間11為最小,以此作為工作3--4和2--4的最遲必須結束時間,以下計算以此類推。
(3)計算工作的總時差和局部時差
從表17-8-1中不難看出,只要將每一行每六欄的最遲必須開始時間減去同一行第四欄內的最早可能開始時間,就能得到這一行工作的總時差,填在第八欄內。局部時差的計算,可先從該行下方的表格內找到后續工作最早可能開始時間,然后減去該行工作的最早可能結束時間,就是局部時差,填在第九欄內。例如第四行的工作為2--4,在該行下方的表內可查得后續工作4--5和4--6,它們的最早可能開始時間均為11,然后減去2--4工作的最早結束時間3(見第五欄第四行),得局部時差11-3=8,填在第九欄第四行內。其余類推。
2010年注冊結構工程師考試報名時間信息匯總
結構工程師基礎科目(一)考試普通化學練習題匯總
2010年結構師考試9月18、19日
更多信息請訪問:
![]()
最新資訊
- 2025年一級注冊結構工程師考前實戰試題解析:突破考試瓶頸的終極指南‌2025-10-13
- 2025年一級注冊結構工程師常考知識點2025-02-17
- 2025年二級注冊結構工程師高頻知識點2025-02-17
- 2024年度二級注冊結構工程師專業考試資料:規范、標準、規程2024-08-13
- 2024年度一級注冊結構工程師專業考試資料:規范、標準、規程2024-08-13
- 環球網校雙11預售開啟!定金百倍膨脹,直播再返現金2023-10-25
- 環球網校結構工程師雙11活動來啦,限時優惠!2023-10-25
- 注冊結構工程師考試大綱下載2023-05-16
- 2023年一級注冊結構工程師考試大綱內容2023-04-14
- 2023年結構工程師教材內容變動對比2023-04-10
